史上最短命公路,通車第二天發生坍塌事故【圖】

首頁 >

留學

 > 史上最短命公路,通車...

史上最短命公路,通車第二天發生坍塌事故【圖】

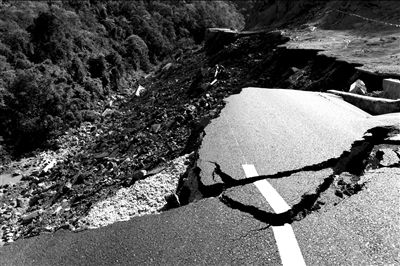

【 - 新聞資訊】史上最短命公路,通車第二天發生坍塌事故【圖】 史上最短命公路,通車第二天發生坍塌事故【圖】[1]1垮塌公路現場。《云南信息報》供圖近日,有網民發帖稱云南省新平彝族傣族自治縣縣城至三江口二級公路(新三公路)試通車第二天發生坍塌事故,造成2死2傷。網民質疑這條“史上最短命公路”。事發后,云南省國土資源廳和交通運輸廳分別派出專家組進行調查,專家組均認為確實屬于“強降雨引發的自然災害”。但是,新三公路建設存在未批先建、趕工期和未經竣工驗收即試通車等問題。公路試通車次日就坍塌日前網民“擦肩而過”發帖稱,6月27日,玉溪市新平縣城至三江口二級公路試通車的第二天就發生坍塌事故,導致一輛途經此處的車輛翻下山崖,造成2死2傷,公路中斷。對于事故原因,當地政府說是單點暴雨所致,屬于自然災害。此事引起網民廣泛關注。網民“沉默”說:“下雨導致路塌方,雨能把路搞塌很不簡單,試通車第二天就塌,可謂是中國史上壽命最短的公路。”網民“似水流年”質疑:“這條路容易塌方,修之前又不是不知道,修的時候為什么不加固?還沒通車就出事,出事以后怪大雨,為自己開脫,找天災的原因,這是人禍。”7月8日,記者趕到新平縣采訪,證實這起事故屬實。在沿著新三公路前往事發現場時,路上還有施工人員對公路護欄、排水溝等進行施工,部分路段不時有土石從山上滾落下來。在新三公路K25+450到K26+480路段,記者看到路面共有3處損毀,其中2處坍塌、1處路面開裂。發生事故的路段位于半山腰上,雙向四車道都已坍塌,大量石塊、泥土和混凝土被沖進路旁的河谷,翻下河谷的那輛汽車破損嚴重。公路坍塌的地方路基松軟,踩上去有明顯的下沉。被沖毀的擋墻主要由磚石砌成,而鋼筋混凝土擋墻相對完好。公路邊坡的砂漿防護層多處出現開裂,斷裂最大處長達二三十厘米,里面鋼絲網全部暴露。當地稱無工程質量問題新平縣交通局局長卜有章介紹,新三公路是縣里主要的交通運輸干線,總里程90多公里。事故主要原因是單點暴雨導致公路路基松軟,公路上方的溝渠和涵洞被堵塞,最后積水形成如同瀑布一般的沖擊力,導致公路路基垮塌。卜有章說,公路設計、施工和監理單位是嚴格按招投標制度選擇的,程序上符合規定,沒有發現嚴重設計缺陷、施工質量或監理失職問題。發生垮塌標段的施工單位項目經理蔣祖龍介紹,單位中標后將工程分包給勞務公司施工,是分包而非轉包,是國家法律允許的。此后,云南省國土資源廳和交通運輸廳分別派出專家組到現場調查。專家組認為:事發路段地形橫坡陡峻,工程地質條件差,強降雨加大了靜水壓力,形成坍塌,屬強降雨誘發的自然災害。云南省交通運輸廳一位參與調查的專家說,路基處理、擋墻強度、瀝青厚度等都合乎規定。

【 - 新聞資訊】史上最短命公路,通車第二天發生坍塌事故【圖】 為拿補助未批先建趕工新三公路于2009年10月開工建設,而設計方案2010年5月才得到云南省交通廳批復,存在“未批先建”和“趕工期”的問題。公路在尚未交工驗收的情況下,就違規試通車,并計劃在6月30日舉行通車典禮,后因事故取消了典禮。據施工人員介紹,新三公路沿途地質環境復雜,工期短、任務重,工程一開始就面臨著很大壓力,在公路建設后期,新平縣喊出“大干快干60天”的口號,對工程進度進行倒逼,后期工人們都是加班加點干活。據了解,除了要滿足群眾出行要求,還有更重要的原因。根據國家政策,新建二級公路必須在今年6月30日以前建成通車,否則將無法享受國家取消二級公路收費的補助。那么新建二級公路背負的政府債務,將由相關州市自行承擔償債責任。雖然新平縣交通局和施工單位均否認存在“趕工期不管質量、趕工期不顧程序”的問題,但一位業內人士認為,路基建設有一個沉降的過程,如果時間不夠,容易導致沉降不夠、路基不結實,所以趕時間對工程質量多少還是有一些影響。垮塌處架橋需760萬元上海林同炎李國豪土建工程咨詢有限公司的蔣忠良介紹,事發后,根據當地的地質條件,他們設計出兩套修復方案。一是修建抗滑擋墻,需690萬元,但還要看樁基是否損壞,如果樁基損壞費用還得增加。此方案時間約3個月。第二種方案就是架橋,資金約760萬元,時間至少半年。修橋可避開滑坡地帶,減少安全隱患。卜有章表示,“現在不是劃分責任的時候,最為關鍵的是如何盡快把垮塌的部分修好,方便老百姓出行,老百姓的事情才是大事。”新三公路是攀枝花到河口的重要通道,還是省內一條重要的經濟干線,長92.675公里,總投資21.8億元。卜有章說,公路是購買了保險的,設計單位要盡快做出水毀損失評估,保險公司將承擔損失的主要部分,交通局和施工方承擔少部分。在兩套方案中,對坍塌路段修復初步確定為橋梁,可以永久性防止水患,但主要問題是施工周期較長。“至于砂漿開裂的問題,還沒有驗收這部分工程,下一步再說。”
